工字钢结构阁楼是现代建筑中常见的一种结构形式,它通过使用工字钢作为主要承重构件,结合楼板、墙体等辅助结构,形成多层空间。这种结构不仅具有较好的承载能力和稳定性,而且施工简便,能够有效节省材料和劳动力成本。在施工过程中,首先需要对地基进行加固处理,确保其承载力满足要求。按照设计图纸进行工字钢的切割和组装,并安装楼板和墙体。进行整体的检查和验收,确保结构的安全性和稳固性。整个施工过程需要严格遵守相关规范和标准,以确保工程质量和安全。

工字钢结构阁楼做法
一、全钢结构
- 选材
- 主梁:工字钢做主梁平接。根据阁楼的跨度等因素选择合适规格的工字钢,例如跨度小于3000mm可选用100mm工字钢;跨度大于3000mm时,可能需选用120mm、140mm、160mm等规格的工字钢。随着跨度增大,所需工字钢规格也相应增大,并且要考虑墙体的承重能力来选材。
- 辅梁:角钢为辅梁墙筋连接主梁。如50mm×50mm∠钢可作为辅材,跨度大的可能需用63mm×63mm×6mm角钢等,同时也可根据实际情况采用槽钢作为辅梁,如80mm槽钢或者120mm工字钢做辅梁(钢架跨度大、主梁间距大时)。
- 连接材料:需要化学锚栓、膨胀螺丝、焊条等。例如直径16mm化学锚栓(不同规格工字钢搭配的化学锚栓直径会有不同要求),14mm膨胀螺丝,J422GB大桥焊条等用于连接钢材部件。
- 制作步骤
- 确定钢板与工字钢关系:工字钢的分割按压型钢板的尺寸而定,搭接时让工字钢承载钢板一半或过于工字钢从而使工字钢承重起主导作用。

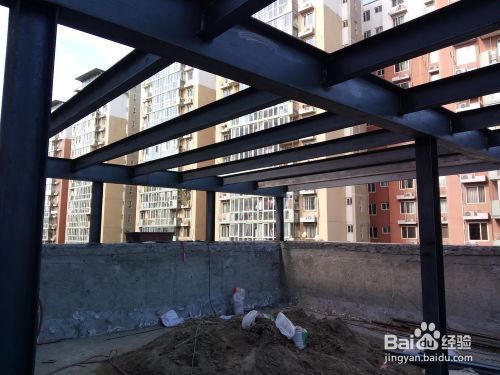

- 搭建钢架:先将工字钢按照设计要求进行平接搭建主梁框架,然后用角钢连接主梁形成整体框架结构,连接处采用插铆焊接法,并且满焊施工,保证连接牢固。例如间距按照设计尺寸进行设置,如610mm等间距布置角钢等辅材。
- 铺设钢板:搭好钢架后,上浮压型钢板(花纹板、平板等),将压型钢板焊接在钢架上,为后续施工做准备。

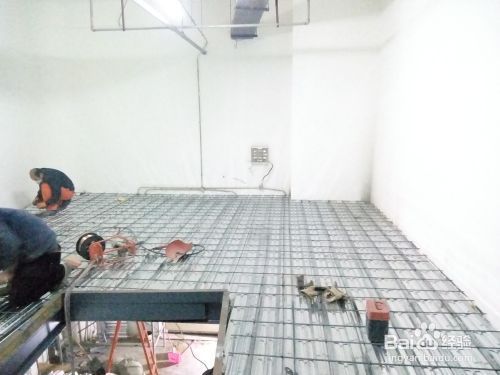

- 编织螺纹钢网架(如果有混凝土层要求):根据混凝土结构施工要求,在压型钢板上编织螺纹钢网架,如采用直径10mm、12mm的螺纹钢,用钢筋施工专用绑丝扎接,之后可进行混凝土浇注等操作,若有防水需求等特殊要求时可能会涉及到混凝土浇注等工序,例如阁楼上要做卫生间等情况。
二、钢木结构
- 选材
- 主梁:选用工字钢做主梁,一般套内跨度在4000mm以内的可采用120mm工字钢;如果屋内空间跨度大于4000mm的,要考虑采用140mm、160mm、180mm等规格的工字钢,防止施工完后产生颤、沉变形现象,具体要参考房屋结构而定。
- 圈梁:用槽钢做圈梁,如120mm槽钢(套内跨度4000mm以内情况),同时还需要化学锚栓(如直径12mm、14mm化学锚栓)、14mm膨胀螺丝、J422GB大桥焊条等材料用于固定和连接。
- 辅材:50mm×50mm∠钢等可作为辅助材料,根据钢结构的异形连接进行切割安装等操作。
- 制作步骤
- 确定板材:首先要确定阁楼上铺什么板材,如大芯板、集成材、松木板、刨花板等。
- 固定圈梁:先固定槽钢圈梁,用电锤冲击钻钻出孔径后,植入化学锚栓,待充分凝固后,安装槽钢。并且根据钢结构的异形连接切掉上下钢片插接于槽钢中。
- 安装主梁:测量主梁尺寸,做到一梁一测量,搭接工字钢主梁,节点实行360°焊接,间距中到中为610mm(根据具体设计可能会有不同间距要求),例如大芯板至2440mm位置时,接头另起搭在工字钢上。∠钢分割尺寸610mm×610mm连接时同样也是根据异性连接进行切口安接、接头位置搭在∠钢中上。此结构安装完毕后,从地面仰视看不到接头,整体钢架均匀达到受力的作用。不论哪一种板材铺层,必须要搭接在钢架中,便于钢结构的承重、受力。
