如何在承重墙上加过梁钢筋(在承重墙上加过梁钢筋的基本步骤和注意事项)

在承重墙上增加过梁钢筋是建筑加固的重要步骤,以确保结构的稳定性和安全性。以下是基本步骤和注意事项:,,步骤:,1. 设计计算:首先进行结构分析,确定过梁的位置、尺寸和数量。这需要专业的结构工程师来完成。,2. 准备材料:根据设计需求购买合适的钢筋,包括主筋和箍筋。确保材料符合国家规范和标准。,3. 钻孔:在承重墙上的预定位置钻出孔洞,以便将钢筋插入。孔洞的大小和位置应与设计图纸相符。,4. 安装钢筋:将主筋穿过孔洞,然后将箍筋固定在主筋上。确保所有连接都牢固且正确对齐。,5. 浇筑混凝土:待钢筋固定后,开始浇筑混凝土。确保混凝土的厚度和强度满足设计要求。,,注意事项:,- 确保施工过程中遵循安全规程,佩戴必要的防护设备。,- 避免在承重墙上开过大的洞口,以免影响结构的整体稳定性。,- 在施工过程中,定期检查钢筋和混凝土的质量和稳定性。
如何在承重墙上加过梁钢筋(在承重墙上加过梁钢筋的基本步骤和注意事项) 装饰家装施工 第1张

如何在承重墙上加过梁钢筋

在承重墙上加过梁钢筋是一项技术性很强的工作,需要严格按照建筑规范和施工要求进行。以下是根据提供的搜索结果,整理出的关于如何在承重墙上加过梁钢筋的步骤和注意事项。

施工前的准备

在开始施工之前,需要进行一系列的准备工作,包括设计计算、材料准备和现场布置等。具体来说,需要根据拆除墙体的长度和墙体上部所承受的各种荷载累加,确定梁的截面尺寸,并计算其配筋。此外,还需要准备好钢管支撑立柱、横梁、垫板等材料,并在现场进行合理的布置。

加装过梁钢筋的步骤

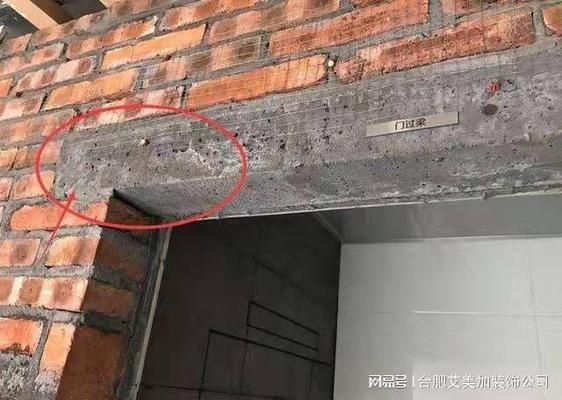

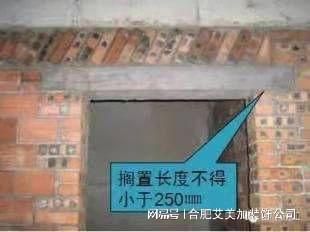

  1. 设置支撑:在需拆除的墙体的两侧,设置钢管支撑立柱,加上横梁,下加垫板,将墙体上的楼板托住保持原有的稳定性,并加钢锲撑紧。支点位置在距板端部的100毫米处的长范围内(单层或者多层的顶层)。对于多层或底层改梁,施工程序同上,浇筑孔位置一般小于2米,浇筑孔在上侧。
  2. 拆除墙体:在保证立柱牢固稳定的情况下,拆除墙体,同时,根据梁的截面尺寸及支承长度剔除梁下部墙体,清除杂物,为防止板原接头混凝土下落,可以按间距不大于1.5米增加钢支撑,并在梁混凝土浇筑范围内,模板支好后,沿楼板上沿从一端或两端依次浇筑梁混凝土,混凝土搅拌好后时间不要超过混凝土早期凝固长度。间距1m左右,开直径约150mm的混凝土灌注孔。

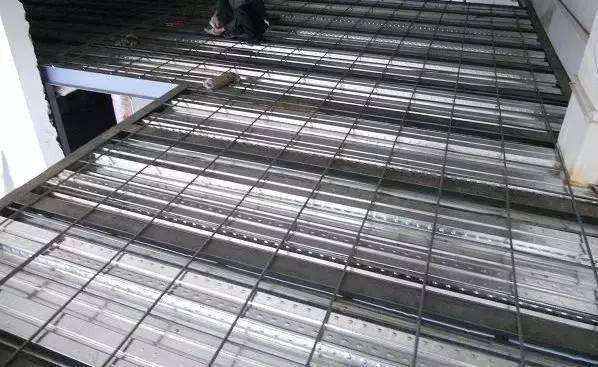

  3. 安装钢筋:可以免去梁的底模,底模可以用拆下的砌体上面加隔离层,其次帮扎梁的钢筋,最后支侧模,模板必须牢固,以满足梁截面设计尺寸施工和安全的需要。
  4. 灌注混凝土:在楼板上由灌注孔向梁内灌注混凝土,先从梁的一端开始,向第二孔灌注时,以第一孔冒浆为准。依次类推,直到整个梁的混凝土灌满灌实为止。或者待混凝土强度达到设计强度等级标准值的100%时,方拆除模板。

注意事项

  • 审批和资质:承重墙改梁需要经过国家规划设计部门批准,由区一级资质的建筑设计单位来施工才算是合法改建。
  • 施工顺序:承重墙改梁一定要严格按照施工顺序来施工,屋面防水工作应在设备支架安装好以后进行,没有支架的应在屋面防水层上设置橡皮垫块,不得在施工完的防水层上安装设备和进行其他施工。
  • 连续性:在向梁柱内灌混凝土时一定要保持连贯性,一旦中途停止,那么墙体的外观会变得特别难看。

以上就是在承重墙上加过梁钢筋的基本步骤和注意事项。需要注意的是,这些步骤仅供参考,具体施工应由专业的建筑工程师和施工队伍进行。
