钢结构防火涂料的施工流程包括基层处理、底漆涂刷、防火涂料涂装和表面清理等步骤。在施工前,必须确保环境干燥、无油污、无尘土,并检查涂料是否过期。施工期间要穿戴防护装备,如手套和口罩,避免吸入有害气体。完成施工后,应及时清理现场,防止漆膜干固。还需注意施工过程中的温度控制,以防涂料受潮或结皮。
钢结构防火涂料施工流程
- 施工前的准备工作
- 钢结构表面处理:
- 对钢结构表面进行除锈、清除焊渣及其它污物处理,保证表面干净。
- 检查钢结构表面有无漏刷防锈底漆的现象,若有要及时修补。
- 防火涂料的储存:
- 经检验合格的涂料,应存放在干燥通风的仓库内,摆放整齐,防止风雨淋、阳光晒,结块变质的涂料不得使用。
- 钢结构表面处理:
- 防火涂料的涂装施工
- 涂料搅拌:施工前必须将防火涂料搅拌均匀,如涂料太稠可加入少量水,直至适合喷涂为止,但要注意防火涂料当出现固化、结块时不得使用。
- 第一遍施工:
- 可以采用刷涂、喷涂或滚涂的方式,一般第一遍厚度以0.10 - 0.15mm(有的施工第一遍厚度不超过3mm为宜)。
- 施工后要等待其干燥,表干后18 - 24h(有的是24小时后)再进行第二遍施工,具体干燥时间受环境气温、湿度、基材温度影响,各地要求可能有差异。
- 后续施工:
- 第二遍及后续施工,涂抹厚度根据需求控制,如第二遍涂抹厚度在0.15 - 0.20mm,但不要超过0.30mm,每次施工时间间隔为18 - 24小时以上,直至达到规定厚度。
- 施工环境温度为0 - 40℃(有的要求施工期间,以及施工后24之内,施工周围环境及钢构件温度均应保持在5℃以上为宜),基材温度为5 - 45℃。
- 特殊情况处理:
- 若涂料在使用中变稠(不属时间过长硬化)可再加入少量水搅匀后再用。
- 刚施工完的涂层应防止雨水冲淋、强风直吹和暴晒,造成涂层开裂,可采用塑料布或其它物品遮挡。
- 不需喷涂抹涂的部位,要在喷涂前盖住,一旦造成污染,应马上清洗干净。
- 喷涂工具停止使用后,应马上清洗干净,以备再用。
- 注意施工条件:
- 当风速大于5m/s,或雨天和构件表面有结露时,不宜作业。

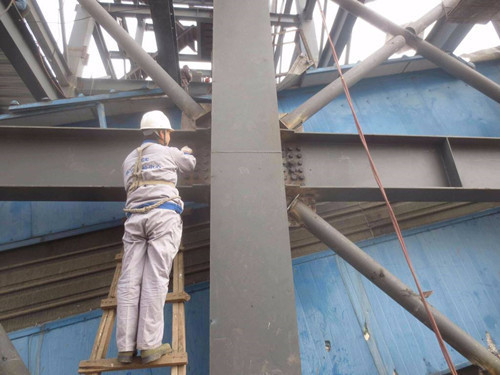

- 防火涂料初期强度较低,容易碰坏,所以喷涂应在相关钢结构施工完后再进行,防止强烈震动和碰撞。
- 如果有上、下立体交叉作业,应注意安全,操作人员必须戴好防护用具,系好安全带后方可操作。
