砖混墙体的砌筑方法(砌筑砂浆配合比优化技巧,砖混墙体保温性能提升方法)

烟台加固设计公司 1小时前 01:26:01 1560 抢沙发
砖混墙体的砌筑方法中,优化砂浆配合比是关键。通过精确控制水泥、砂和石灰的比例,可以提升墙体的保温性能。采用合适的砌筑技术如“三顺一丁”法,确保砂浆均匀填充缝隙,减少热损失。合理选择保温材料,如岩棉或泡沫塑料板,能有效提高墙体的保温效果。这些方法不仅提升了结构的安全性,还增强了居住的舒适度。
砖混墙体的砌筑方法(砌筑砂浆配合比优化技巧,砖混墙体保温性能提升方法) 钢结构玻璃栈道施工 第1张

砖混墙体砌筑的一般方法

一、前期准备

  1. 材料要求
    • 砖的选择:承重墙应采用强度符合要求的砖,如采用24墙(宽度为240mm的墙)作为承重墙,空斗墙不能作为承重墙体。并且,砌清水墙应选择棱角整齐、无弯曲裂纹、颜色均匀、规格基本一致的砖;对于那些焙烧过火变色,轻微变形及棱角碰损不大的砖,则应用于基础及不影响外观的内墙或混水墙上。
    • 砂浆准备
      • 砌筑的水泥砂浆应严格按配比施工,使用时千万不要随意加水,而且一定要在砂浆初凝失去流动性前使用。根据试验室提供的砂浆配合比进行配料称量,水泥配料精确度控制在一定范围内;砂、石灰膏和细磨生石灰粉等配料精确度也要控制在相应范围内,拌和时间自投料完毕算起,不得少于规定时间。砂浆应随拌随用,水泥砂浆和水泥混合砂浆必须分别在拌成后的规定时间内使用完毕。
  2. 基层处理:施工前对基层进行清理,砖在砌筑前一天浇水湿润,严禁干砖上墙,也不得采用饱和状态的砖砌墙。

二、墙体砌筑过程

  1. 定位与标线

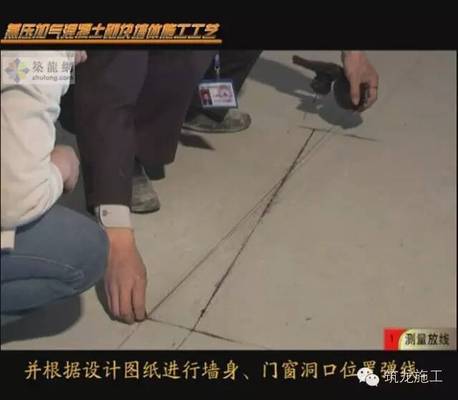

    • 进行基层清理后要弹线、找平,然后立皮数杆,依据砌筑图,放出第一皮砌块的轴线、砌体边线和洞口线,从而确定墙体的位置和每皮砖的高度等信息。
    • 排砖时,砌体应根据工程设计图,结合砌块品种、规格绘制砌块排列图,经审核无误按图排列砌块。砖墙厚度在一砖或一砖以上,可采用一顺一丁、梅花丁或三顺一丁的砌法;砖墙厚度为半砖或半砖时,采用全顺砌法;弧形砖墙可采用全丁的砌法。并且要考虑如何让砖的排列上下错缝,内外搭砌,尽可能采用主规格的砌块,砌体中主规格砌块应占总量的75% - 80%。
    • 盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小使水平灰缝均匀一致。每次盘角砌筑后应检查,平整和垂直完全符合要求后才可以挂线砌墙。砌筑一砖厚及以下者,采用单面挂线;砌筑一砖半厚及以上者,必须双面挂线。
  2. 砌筑操作
    • 灰缝要求:砖砌体的水平灰缝饱满度不应该小于80%(即砖与砂浆的接触面),灰缝的厚度控制在8 - 12mm,竖向灰缝宽度一般也在这个范围,不应小于最小值,也不应大于最大值,且灰缝应平直,砂浆饱满。
    • 砌筑手法:砌砖宜采用挤浆法,或者采用三一砌砖法(操作要领是一铲灰、一块砖、一挤揉,并随手将挤出的砂浆刮去)。经常进行自检,如发现有偏差,应随时纠正,严禁事后采用撞砖纠正。清水墙砌筑应随砌随划缝,划缝深度按图纸尺寸要求进行;如图纸没有明确规定时,一般深度为3 - 5mm为宜,缝深浅应一致,清扫干净;砌混水墙应随砌随将溢出砖墙面的灰迹块刮除。
    • 拉结筋设置:在构造柱处或者未设构造柱的墙体转角交叉处,应该沿墙高每500mm设2Φ6拉结筋,每边伸入墙内大于1m或至洞口边;在墙体与柱的交接处,应沿高度方向每500mm设置2φ6水平拉接筋,并每边伸入砖墙内不少于1000mm,且墙体拉结筋的位置、规格、数量、间距应按设计和规范要求留置,不得错放、漏放。
    • 特殊部位处理

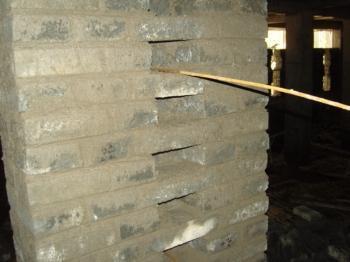

      • 构造柱连接:砌砖墙时,构造柱连接处应切成马牙槎,每一个马牙槎沿高度方向的尺寸不宜超过30cm(即五皮),砌筑马牙槎应先退后进。按照设计图在墙体构造柱位置进行弹线,并把构造柱预留筋处理顺直。
      • 门窗洞口:门窗的洞口且墙体洞口大于300mm时需设置过梁,如果采用钢筋,底面的砂浆层处钢筋直径不小于5mm,间距不大于120mm,钢筋伸入支座砌体内的长度不小于240mm,两端钢筋必须弯钩,砂浆层的厚度不小于30mm。

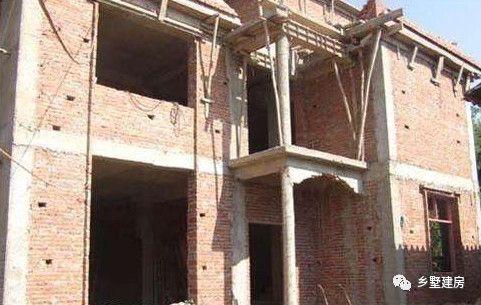

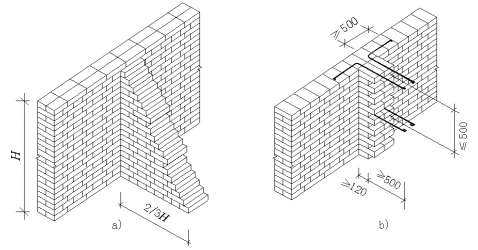

      • 转角和交接处:砖墙的转角处和交接处应同时砌筑,如果不能同时砌筑,一定要留余槎(应砌成斜槎,实心砖墙的斜槎长度不应小于高度的2/3),不然会导致墙体开裂的现象,甚至会倒塌;两端与其它砌体不连接的单片墙,比如说两端有构造柱,但是构造柱还未浇注,像这种情况,砌筑的高度不应该超过一步脚手架,如必须超过时,应采取临时稳定措施。

三、砌筑后注意事项

  1. 禁止破坏墙体:不能在砌筑完了的承重砖砌体上开水平沟槽,或是在墙身上随意打洞。
  2. 脚手眼堵塞:一定要将外墙脚手眼堵塞密实,以免造成外墙渗水。
  3. 构造柱、圈梁施工
    • 构造柱施工
      • 钢筋绑扎:钢筋搭接长度应符合规范和设计要求。在柱竖筋上,按钢筋间距刻画出箍筋位置线,由上往下采用缠扣绑扎。弯钩叠合处应沿柱竖向钢筋交错布置,并绑扎牢固,保证构造柱断面的几何尺寸,保护层厚度满足规范要求。
      • 构造柱支模采取木模和组合钢模相结合的方法。
      • 混凝土浇筑前润湿模板,构造柱底铺5 - 10cm厚与混凝土同配合比的水泥砂浆防止柱“烂根”;混凝土振捣采用插入式振动棒振捣,并辅以外部振动器,以保证混凝土密实。
    • 圈梁施工
      • 钢筋绑扎前,清理基层上的灰浆及杂物,并浇水润湿。圈梁与构造柱交叉处,圈梁筋按规范要求弯折在构造柱主筋内侧;圈梁与圈梁交接处,墙转角处的钢筋锚固长度、转角加强筋均按规范要求设置。
      • 为提高工作成效,保证混凝土质量,圈梁支模采作卡具式支模工具支设。
      • 圈梁混凝土每振捣完一段,应随即用抹子拍平压实,表面不得有松散混凝土,浇筑后12h内浇水养护。
砖混墙体的砌筑方法(砌筑砂浆配合比优化技巧,砖混墙体保温性能提升方法) 钢结构玻璃栈道施工 第2张砖混墙体的砌筑方法(砌筑砂浆配合比优化技巧,砖混墙体保温性能提升方法) 钢结构玻璃栈道施工 第3张砖混墙体的砌筑方法(砌筑砂浆配合比优化技巧,砖混墙体保温性能提升方法) 钢结构玻璃栈道施工 第4张砖混墙体的砌筑方法(砌筑砂浆配合比优化技巧,砖混墙体保温性能提升方法) 钢结构玻璃栈道施工 第5张

砖混墙体砌筑的质量检测标准

砌筑过程中常见问题及解决方案

砖混墙体保温性能提升方法

砌筑砂浆配合比优化技巧
