制作网架结构预算价目表需要遵循以下步骤:确定网架结构的尺寸和材料类型。根据设计图纸计算每个部分的工程量。根据市场价格和供应商报价,计算出每个部分的材料成本。将所有部分的成本相加,得到总的预算价目表。在制作过程中,需要注意细节和准确性,确保预算价目表的准确性和可靠性。
网架结构预算价目表的制作方法
制作网架结构预算价目表是一项细致且复杂的工作,需要综合考虑多个因素。以下是制作网架结构预算价目表的步骤和注意事项:
1. 收集基础数据
- 图纸和设计文件:获取详细的建筑设计图纸和结构设计文件,包括网架结构的平面图、立面图、剖面图等。
- 项目需求:了解项目的具体需求,包括建筑的功能、规模、高度、跨度等。
2. 材料成本

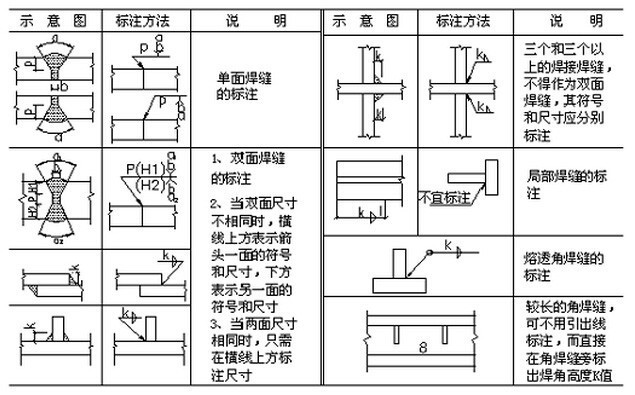

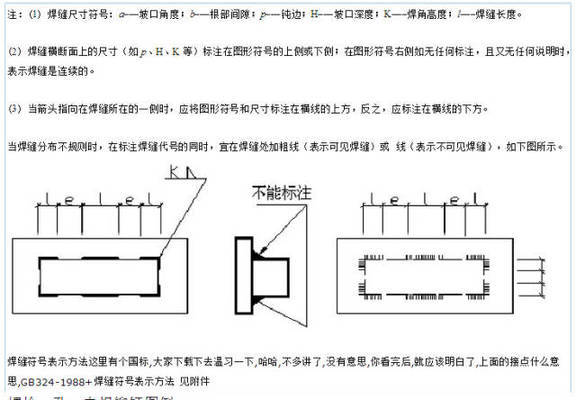

- 钢材:根据图纸计算所需钢材的总量,包括各种规格的钢管、钢板、角钢等。参考市场行情,获取当前钢材的价格。
- 连接件:计算所需的连接件(如焊接球、螺栓球等)的数量和类型,查询其市场价格。
- 辅助材料:考虑涂料、密封材料等辅助材料的成本。
3. 加工成本
- 切割:计算钢材切割的费用,包括切割设备的租赁费和操作工人的工资。
- 钻孔:计算钻孔的费用,包括钻孔设备的租赁费和操作工人的工资。
- 焊接:计算焊接的费用,包括焊接设备的租赁费和操作工人的工资。
- 喷漆:计算喷漆的费用,包括喷漆设备的租赁费、油漆材料费和操作工人的工资。
4. 运输成本
- 运输方式:选择合适的运输方式(如卡车、火车、船舶等),计算运输费用。
- 运输距离:考虑运输距离对费用的影响。
- 交通状况:评估交通状况对运输费用的影响。
5. 安装成本
- 现场搭建:计算现场搭建的费用,包括搭建设备的租赁费和操作工人的工资。
- 起重:计算起重设备的租赁费和操作工人的工资。
- 安装:计算安装费用,包括安装设备的租赁费和操作工人的工资。
- 调试:计算调试费用,包括调试设备的租赁费和操作工人的工资。
6. 其他费用
- 设计费用:计算设计费用,包括结构计算、材料选型、设计等工作。
- 管理费用:考虑项目管理费用,包括项目经理、监理等人员的工资。
- 安全措施:计算安全措施的费用,包括安全设备的购置费和安全培训费用。
- 不可预见费用:预留一部分不可预见费用,以应对可能出现的意外情况。
7. 编制预算价目表
- 汇总各项费用:将上述各项费用汇总,形成总费用。
- 分项列出:将各项费用分项列出,便于审核和调整。
- 编制表格:使用表格形式,清晰地展示各项费用,如下所示:
项目 | 单位 | 数量 | 单价(元) | 总价(元) |
---|---|---|---|---|
钢材 | 吨 | 100 | 5000 | 500,000 |
连接件 | 个 | 500 | 100 | 50,000 |
辅助材料 | 项 | 1 | 10,000 | 10,000 |
切割费用 | 项 | 1 | 20,000 | 20,000 |
钻孔费用 | 项 | 1 | 15,000 | 15,000 |
焊接费用 | 项 | 1 | 30,000 | 30,000 |
喷漆费用 | 项 | 1 | 25,000 | 25,000 |
运输费用 | 项 | 1 | 40,000 | 40,000 |
现场搭建费用 | 项 | 1 | 50,000 | 50,000 |
起重费用 | 项 | 1 | 35,000 | 35,000 |
安装费用 | 项 | 1 | 60,000 | 60,000 |
调试费用 | 项 | 1 | 20,000 | 20,000 |
设计费用 | 项 | 1 | 80,000 | 80,000 |
管理费用 | 项 | 1 | 50,000 | 50,000 |
安全措施费用 | 项 | 1 | 30,000 | 30,000 |
不可预见费用 | 项 | 1 | 50,000 | 50,000 |
总计 | 1,000,000 |
8. 审核和调整
- 内部审核:由项目团队内部进行初步审核,确保各项费用的合理性和准确性。
- 外部审核:必要时,邀请第三方机构进行审核,确保预算的公正性和透明性。
9. 提交和审批
- 提交客户:将编制好的预算价目表提交给客户,进行最终确认。
- 审批流程:按照公司或客户的审批流程,完成预算的审批工作。
通过以上步骤,可以系统地制作出一份详细的网架结构预算价目表,为项目的顺利实施提供有力支持。
