在钢结构防火涂料施工后,为了确保其效果和延长使用寿命,需要采取一系列养护措施。应避免在高温环境下进行养护,因为高温可能会影响涂料的固化过程。保持施工现场的通风良好,以减少溶剂挥发对环境和人员健康的影响。涂料施工后的7天内不宜进行重物搬运或冲击作业,以免破坏涂层结构。在养护过程中,还应定期检查涂层的状态,如有必要,可进行局部修补。根据涂料类型和使用环境,可能需要采取额外的防腐、防水或其他特殊处理措施。
钢结构防火涂料施工步骤
- 施工前的准备工作
- 钢结构表面处理:
- 除锈:将钢结构表面除锈至相关标准要求,确保表面无锈迹,因为钢材生锈会影响防火涂料的附着力和防火效果。同时要检查钢结构表面有无漏刷防锈底漆的现象,及时修补。
- 清洁:仔细清除钢结构表面的灰尘、附着物等杂物,并且不能有油污和杂质,若存在这些会造成涂层附着力下降,导致后期开裂,影响防火效果。
- 基材温度与环境温度:施工期间以及施工后24小时内,施工周围环境及钢构件温度均应保持在合适范围(如有的要求5 - 45℃之间)。当环境温度低于0℃或者高于40℃时可能不利于施工;基材温度一般为5 - 45℃。若不能满足温度条件,需采取特殊措施防止涂层受冻或出现其他问题。
- 湿度控制:涂装工作应控制相对湿度在90%以下。如果湿度太高,如阴雨天或者湿度超过90%,或者钢结构表面有结露现象时,不适宜进行施工。
- 风力影响:如果采用喷涂施工,风力超过5级时不宜进行。同时施工时要保持现场空气流通,但也要注意风速,强风直吹可能造成涂层开裂。
- 防火涂料的储存:经检验合格的涂料,应存放在干燥通风的仓库内,防止风吹雨淋、阳光暴晒。如结块变质的涂料,不得使用。在运输存放过程中也要防雨防潮,若涂料出现固化、结块时不得使用。
- 施工条件准备:
- 甲方需提供现场材料堆放场地,并保证现场具备必要的施工条件,施工用水、用电接至现场。
- 编制依据准备:根据钢结构防火涂料应用技术规范(CECS24:90)、钢结构工程施工质量验收规范(GB50205 - 2001)、钢结构防火涂料通用技术条件(GB14907 - 2002)、建筑设计防火规范(2001年版)以及甲方进度安排计划和工地现场实际情况等编制施工依据。
- 钢结构表面处理:
- 防火涂料的施工操作
- 涂料搅拌:施工前要对防火涂料进行充分的搅拌,使其中的化学成分充分融合,搅拌均匀后再进行施工。如果在使用中涂料变稠(不属时间过长硬化),可再加入少量水搅匀后再用。
- 涂装施工:

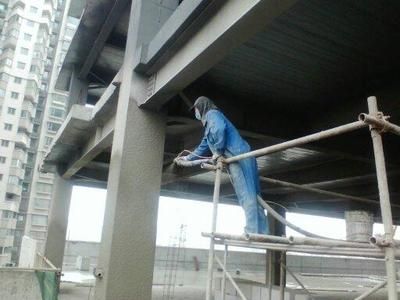

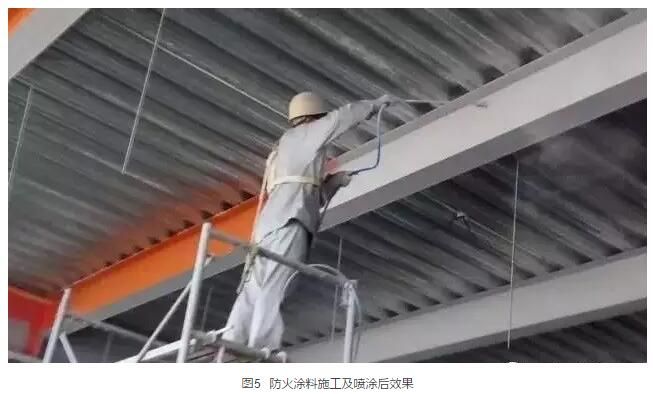

- 涂装方法:可采用喷涂、辊涂、刷涂等涂装方法进行。其中刷涂为主较好,虽然喷涂也可,但相对比较浪费材料。若采用喷涂施工时,喷枪要垂直于被喷钢构件表面,喷距6 - 10毫米,保持在0.4 - 0.6MP,喷枪运行速度要保持稳定,不能在同一位置久留,避免造成涂料堆积和流淌。配料及往喷涂机内加料均要连续进行,不得停留。喷涂底层料时,为提高涂料与钢梁基层的粘结强度,可在底层的浆料中添加少量的水性胶粘剂。如果是厚涂型钢结构防火涂料,其基本组成包括胶结料(硅酸盐水泥、氯氧化镁或无机高温黏结剂等)、骨料(膨胀蛭石、膨胀珍珠岩、硅酸铝纤维、矿棉、岩棉等)、化学助剂(改性剂、硬化剂、防水剂等)、水。
- 施工顺序:应遵循自上而下、从左到右、先里后外、先难后易、纵横交错的原则进行施工。

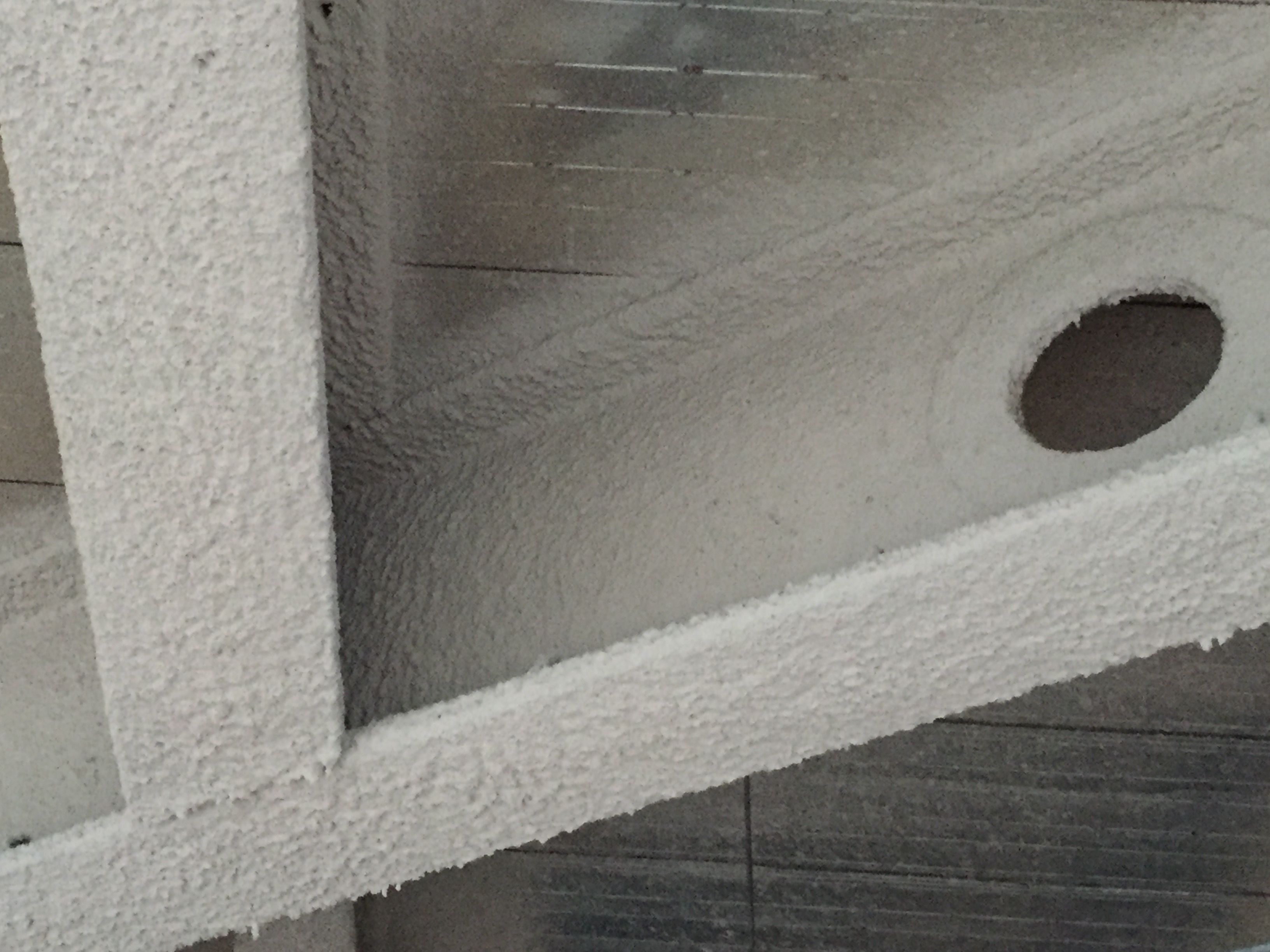

- 涂层厚度与道数:依据设计和消防部门提出的防火等级标准确定涂层厚度和涂装道数。每道施工厚度控制在一定范围(如有的要求每道0.6mm左右为适宜,不得超过1mm)。第一遍的厚度一般在0.10 - 0.15mm,每次施工要等到前一遍干透后再进行下一次施工,前后道涂装间隔时间控制在18 - 24小时以上(因各地环境气温、湿度、和基材温度不同间隔时间有差异),直至达到规定厚度。例如,施工第一遍后,表干后18 - 24h进行第二遍施工,以后各遍施工,涂层厚度应根据需求控制,直至达到规定厚度。底层涂料表面干燥后(底层涂料施工24小时后),方可进行面层涂料的喷涂,对于明显凹凸不平处,应用抹刀进行抹平处理,以确保涂层表面均匀光洁。另外,达到规定的防火涂料厚度且实干后,有的可能需要涂刷WB - 1室外防火涂料面漆1 - 2道,面漆可根据客户要求进行调色。
- 施工后的注意事项
- 保护刚施工完的涂层:刚施工完的涂层应防止雨水冲淋,宜用塑料布或其它物品遮挡,以免强风直吹和暴晒,造成涂层开裂。不需喷涂抹涂的部位,要在喷涂前盖住,一旦造成污染,应马上清洗干净。喷涂工具停止使用后,应马上清洗干净,以备再用。
- 注意施工安全:
- 认真做好安全技术交底,严格执行施工安全的有关规定,树立安全意识。
- 高处作业应严格执行有关操作规程。
- 施工用电遵守有关安全用电操作规程。
- 建立联保、互保安全责任制,使用的安全用具要定期检查维修。
- 施工班组要有专人负责检查安全,并经常开展安全学习活动。安全员在现场巡回检查,随时制止各种违章作业行为,发现问题有记录,有整改措施,有落实。
- 如需自行搭设脚手架时,搭设必须按规范进行,架子搭设完毕后需经验收合格后方可投入使用。如果有上、下立体交叉作业,应注意安全,特别是在脚手架上的操作人员要加倍小心,操作人员必须戴好防护用具,系好安全带后方可操作。
钢结构防火涂料施工注意事项
- 施工团队与方案:钢结构防火涂料的施工,应该交由经过专业培训并且拥有合格资质的施工团队进行,还要根据建筑工程的特点定制严格的施工方案,并按照规划执行,这样才能保证防火涂层的牢固性。
- 避免不利天气施工:应注意天气变化,如果遇到阴雨天,或者钢结构表面有结露现象,并且空气中的湿度超过90%,都不适宜再进行施工。施工现场要严禁明火,储存防火涂料的空间应该防止雨淋和暴晒,要对涂料进行保护。
